Ghid tehnic · Hale industriale
Etapele construcției unei hale industriale
Realizarea unei hale industriale parcurge zece etape: pregătirea investiției (studiul geotehnic, proiectul și autorizația de construire), opt etape de execuție (organizarea de șantier; terasamentele și platforma; fundațiile; structura de rezistență; închiderile și învelitoarea; instalațiile; pardoseala industrială; platformele exterioare și drumurile de incintă) și recepția. Pe șantier, unele etape de execuție se desfășoară în paralel. Multe lucrări devin lucrări ascunse, acoperite de fazele următoare (umpluturile, fundațiile, rețelele îngropate), astfel că defectele lor se manifestă târziu, când remedierea costă cel mai mult.
Succesiunea lucrărilor
Cum decurge execuția unei hale industriale
Indiferent de destinație (producție, depozitare sau logistică), succesiunea de bază a lucrărilor este aceeași: terasamentele și fundațiile, apoi structura de rezistență și anvelopa, la final pardoseala industrială și platformele exterioare, dimensionate pentru traficul de stivuitoare și de autovehicule grele.
Ce diferă în primul rând de la o hală la alta sunt încărcările: utilaje grele cu fundații proprii, rafturi înalte care transmit încărcări concentrate pardoselii, pod rulant pe grinzi de rulare, trafic greu în incintă. Ele se definesc în tema de proiectare, înainte de dimensionare. Fundarea indirectă, pe piloți, și halele frigorifice, cu pardoseală termoizolată și protecție împotriva înghețului terenului de sub placă, adaugă faze proprii de execuție. Pentru fiecare etapă, ghidul urmărește două aspecte: verificările care condiționează trecerea la faza următoare și defectele care devin costisitoare după ce lucrarea a fost acoperită.
Etapele 1–4 · Terenul și fundațiile
1. Studiul geotehnic, proiectul și autorizația
Studiul geotehnic stabilește stratificația terenului de pe amplasament, caracteristicile fizico-mecanice ale straturilor, nivelul apei subterane, terenul bun de fundare și cota de fundare recomandată. Pe baza lui și a temei de proiectare, proiectantul alege sistemul de fundare, structura de rezistență și alcătuirea pardoselii și a platformelor. Studiul geotehnic este întocmit de inginerul geotehnician, iar proiectul și detaliile de execuție, de proiectant. De regulă, amândoi sunt contractați direct de beneficiar; la contractele de proiectare și execuție, proiectantul este contractat prin constructor. Civila Invest nu face proiectare și execută după proiectul întocmit de specialiștii aleși de beneficiar.
Beneficiarul obține avizele și acordurile cerute prin certificatul de urbanism, apoi, pe baza documentației tehnice pentru autorizarea executării lucrărilor (DTAC), autorizația de construire; fără autorizație, lucrările nu pot începe. Proiectul tehnic și detaliile de execuție, supuse verificării de către verificatori de proiecte atestați, se finalizează înainte de ofertare și de începerea lucrărilor. Tot beneficiarul contractează, înainte de începerea lucrărilor, dirigintele de șantier, care îl reprezintă pe șantier, urmărește execuția conform proiectului și participă la verificarea fazelor de lucru.
Ce se verifică: că proiectul este dimensionat pentru încărcările reale (utilaje, rafturi, pod rulant, trafic intern), că specialitățile sunt corelate între ele (structură, instalații, tehnologie) și că detaliile de execuție și listele de cantități sunt complete înainte de ofertare.
Ce costă scump: o destinație schimbată după proiectare (rafturi mai înalte, un pod rulant adăugat) modifică încărcările și poate impune redimensionarea fundațiilor, a structurii și a pardoselii. Ofertele cerute pe un proiect incomplet nu sunt comparabile, pentru că fiecare ofertant completează altfel lipsurile; vezi și cum alegi o firmă de construcții și compari ofertele.
2. Pregătirea și organizarea de șantier
Organizarea de șantier cuprinde accesul pentru autovehicule grele și macarale, zona de containere, platformele de depozitare a materialelor și branșamentele provizorii de apă și energie electrică. Tot acum se asigură evacuarea apelor de suprafață (pante provizorii, șanțuri de gardă): un teren saturat de ploi blochează utilajele și degradează straturile deja compactate. Trasarea construcției se face topografic, pe baza reperelor planimetrice și de nivel din proiect: întâi conturul, iar axele fundațiilor, după terasamente.
Ce se verifică: axele și cotele trasate față de reperele de nivel, poziția rețelelor existente pe amplasament, confirmată unde e nevoie prin sondaje manuale, și capacitatea portantă a drumului de șantier, care trebuie să preia autobetonierele și macaralele până la finalul lucrărilor.
Ce costă scump: o rețea existentă nesemnalată, avariată la săpătură, sau o organizare de șantier amplasată peste viitoarele fundații ori drumuri, care trebuie apoi relocată.
3. Terasamentele și platforma
Se decapează stratul vegetal, apoi se execută săpăturile și umpluturile până la cotele din proiect; umpluturile se pun în operă și se compactează pe straturi. Unde terenul nu are capacitatea portantă cerută, proiectul poate prevedea stabilizarea lui cu lianți sau înlocuirea cu material granular, eventual cu un geotextil de separație la contactul cu terenul natural. Platforma de sub hală devine suportul pardoselii industriale. La multe hale, ea se execută în două faze: terasamentele generale înaintea fundațiilor, iar straturile de sub pardoseală după montajul structurii.
Ce se verifică: patul rezultat după decapare, înainte de prima umplutură; la fiecare strat, gradul de compactare, din determinări de densitate în situ raportate la densitatea maximă de laborator (Proctor), și capacitatea portantă, din încercări cu placa (modulul de deformație), nu apreciate vizual; cotele, pantele și umiditatea materialului pus în operă față de umiditatea optimă de compactare. Valorile de control le stabilește proiectul.
Ce costă scump: umplutura pusă în operă în straturi prea groase sau la umiditate peste cea optimă nu atinge gradul de compactare și tasează în timp; tasările diferențiale apar în pardoseală ca fisuri și denivelări, când hala este deja în exploatare. Cele mai expuse sunt umpluturile de la reumplerea săpăturilor din jurul fundațiilor și a tranșeelor de rețele, executate după finalizarea platformei: se compactează tot pe straturi, cu utilaje adaptate spațiului restrâns, și se verifică la fel ca platforma.
4. Fundațiile
Stâlpii halei se fundează de regulă pe fundații izolate; la structurile prefabricate, acestea sunt de tip pahar, cu un gol în care stâlpul se introduce, se centrează și se încastrează prin monolitizare. La structurile metalice, fundațiile izolate au șuruburi de ancoraj înglobate, poziționate cu șablon; după montajul și reglarea stâlpilor, plăcile de bază, calate, se subturnează cu mortar fără contracție. Pe contur, între fundații, se execută grinzile de fundare, pe care reazemă închiderile; la halele prefabricate, ele se toarnă adesea după montajul stâlpilor. Eventualele grinzi de legătură între fundații, ca și fundațiile proprii ale utilajelor grele, le stabilește proiectul. Succesiunea este cea de la orice lucrare din beton armat: săpătură până la cota de fundare, beton de egalizare, armare, cofrare, betonare cu compactarea betonului prin vibrare.
Ce se verifică: terenul la cota de fundare, verificat cu geotehnicianul înainte de turnarea betonului de egalizare (stratul de fundare indicat în studiul geotehnic, fără apă și fără teren afânat sau înmuiat), apoi armătura (diametre, distanțe, acoperirea cu beton, ancoraje), poziția în plan și cota fiecărui pahar, iar la structurile metalice, poziția în plan, cota și lungimea liberă a șuruburilor de ancoraj. Sunt lucrări ascunse: se verifică și se consemnează înainte de betonare, în procese-verbale de lucrări ascunse semnate de dirigintele de șantier și de constructor.
Ce costă scump: un pahar turnat în afara axului sau cu fundul la altă cotă decât cea din proiect, peste toleranțele de montaj, în care stâlpul nu mai poate fi montat și calat corect; la structurile metalice, șuruburile de ancoraj decalate, care nu mai permit montajul stâlpului. Golurile pentru rețele și utilaje omise la betonare se execută ulterior prin carotare sau prin spargere locală, iar piesele înglobate omise se înlocuiesc cu ancore post-instalate, chimice sau mecanice; ambele intervenții se fac numai pe baza soluției proiectantului, pentru că pot secționa armătura.
Etapele 5–7 · Structura, anvelopa, instalațiile
5. Structura: beton armat, prefabricată sau metalică
Sistemul structural îl alege proiectantul, în funcție de destinație, deschideri, încărcări (inclusiv podul rulant, unde există) și termenul de execuție. Fiecare variantă are particularități proprii de execuție:
- Beton armat monolit. Turnat pe loc, în cofraje, se potrivește geometriilor neregulate, cuvelor și corpurilor cu planșee; cere însă mai mult timp pe șantier (cofrare, armare, betonare, întărire până la decofrare) și depinde de condițiile meteo, iar betonarea pe timp friguros impune măsuri speciale de protecție.
- Prefabricată din beton. Stâlpii din beton armat și grinzile de acoperiș, frecvent precomprimate, vin din fabrică, cu calitate controlată, și se montează rapid cu macaraua: stâlpii se încastrează în paharele fundațiilor, grinzile de acoperiș reazemă la capul stâlpilor, iar grinzile de rulare, unde există pod rulant, pe consolele acestora. Comportarea la foc este bună. Cere comandă din timp, tehnologie de montaj și acces pentru transporturi agabaritice și macarale de capacitate mare.
- Metalică. Cadre transversale din profile laminate sau din secțiuni sudate, stabilizate longitudinal prin contravântuiri în acoperiș și în pereți; panele reazemă pe riglele cadrelor și susțin învelitoarea, iar riglele de fațadă susțin închiderile. Îmbinările de montaj sunt cu șuruburi, frecvent de înaltă rezistență. Este ușoară, se montează rapid, acoperă deschideri mari și se modifică mai ușor ulterior. Cere protecție anticorozivă și, unde proiectul o prevede, protecție la foc, de exemplu cu vopsea intumescentă.
Ce se verifică: verticalitatea și alinierea stâlpilor; fixarea lor provizorie cu pene și, unde proiectul de montaj o cere, cu contrafișe provizorii, menținute până când betonul de monolitizare din pahare atinge rezistența prescrisă pentru montarea grinzilor; rezemarea grinzilor; îmbinările (la structura metalică, inclusiv pretensionarea șuruburilor de înaltă rezistență, unde proiectul o prevede, cu cheia dinamometrică, la momentul de strângere prescris); integritatea protecției anticorozive după montaj; calitatea betonului turnat pe loc (prelevarea probelor, tratarea).
Ce costă scump: golurile solicitate după finalizarea structurii, pentru uși industriale, benzi transportoare sau trasee de instalații. În orice element structural, monolit, prefabricat sau metalic, un gol nou se execută numai pe baza soluției proiectantului: la betonul armat poate secționa armătura, inclusiv armătura pretensionată a elementelor precomprimate, iar la elementele metalice reduce secțiunea și stabilitatea. La ușile industriale adăugate, golul din închidere poate intercepta contravântuirile verticale, care se reconfigurează tot după soluția proiectantului, și cere o ramă de gol.
6. Închiderile și învelitoarea
Închiderile perimetrale se execută de regulă din panouri de fațadă termoizolante tip sandwich, fixate pe riglele de fațadă sau direct pe structură, uneori peste un soclu din beton. Învelitoarea se realizează fie din tablă cutată ca suport, cu barieră de vapori, termoizolație și membrană hidroizolantă deasupra, fie din panouri termoizolante; se adaugă luminatoarele și trapele de desfumare din proiect, plus sistemul de colectare și evacuare a apelor pluviale. După montarea învelitorii, a închiderilor și a ușilor, sau după închiderea provizorie a golurilor, hala este protejată de intemperii.
Ce se verifică: etanșeitatea îmbinărilor dintre panouri și a racordurilor (colțuri, conturul golurilor, luminatoare, jgheaburi), pantele învelitorii spre jgheaburi și receptori, suprapunerile și îmbinările membranei hidroizolante, continuitatea barierei de vapori și a termoizolației, fără punți termice neprevăzute în proiect, și, la membranele fixate mecanic, numărul și dispunerea prinderilor, care preiau sucțiunea vântului.
Ce costă scump: infiltrațiile care apar la primele ploi abundente, adesea după montarea utilajelor și a rafturilor; condensul superficial pe fața interioară, în dreptul punților termice; condensul în grosimea termoizolației (condens interstițial), acolo unde bariera de vapori e întreruptă, care umezește termoizolația și îi reduce performanța termică.
7. Instalațiile
Etapa cuprinde instalațiile electrice, sanitare (alimentare cu apă și canalizare), termice și de ventilare, instalațiile de stingere a incendiilor și rețelele tehnologice cerute de producție. Rețelele îngropate sub pardoseală (canalizarea, tuburile de protecție pentru cabluri, canalele tehnologice) se execută înaintea turnării ei. Fundațiile și cuvele utilajelor se execută în aceeași fază sau, când amplasarea utilajelor se definitivează mai târziu, în zone lăsate intenționat libere în pardoseală, delimitate de la început împreună cu proiectantul. Traseele aeriene, suspendate de structură, se montează după închiderea învelitorii.
Ce se verifică: traseele, pantele și cotele rețelelor îngropate față de planul de amplasare a utilajelor, compactarea umpluturii din tranșee și probele de presiune și de etanșeitate, efectuate și consemnate înainte de acoperire.
Ce costă scump: un tub de protecție omis sub pardoseală sau un utilaj relocat după turnare, pentru că ambele impun tăierea pardoselii noi și refacerea ei locală, iar zona reparată rămâne un punct slab sub traficul de stivuitoare.
Etapele 8–10 · Pardoseala, exteriorul, recepția

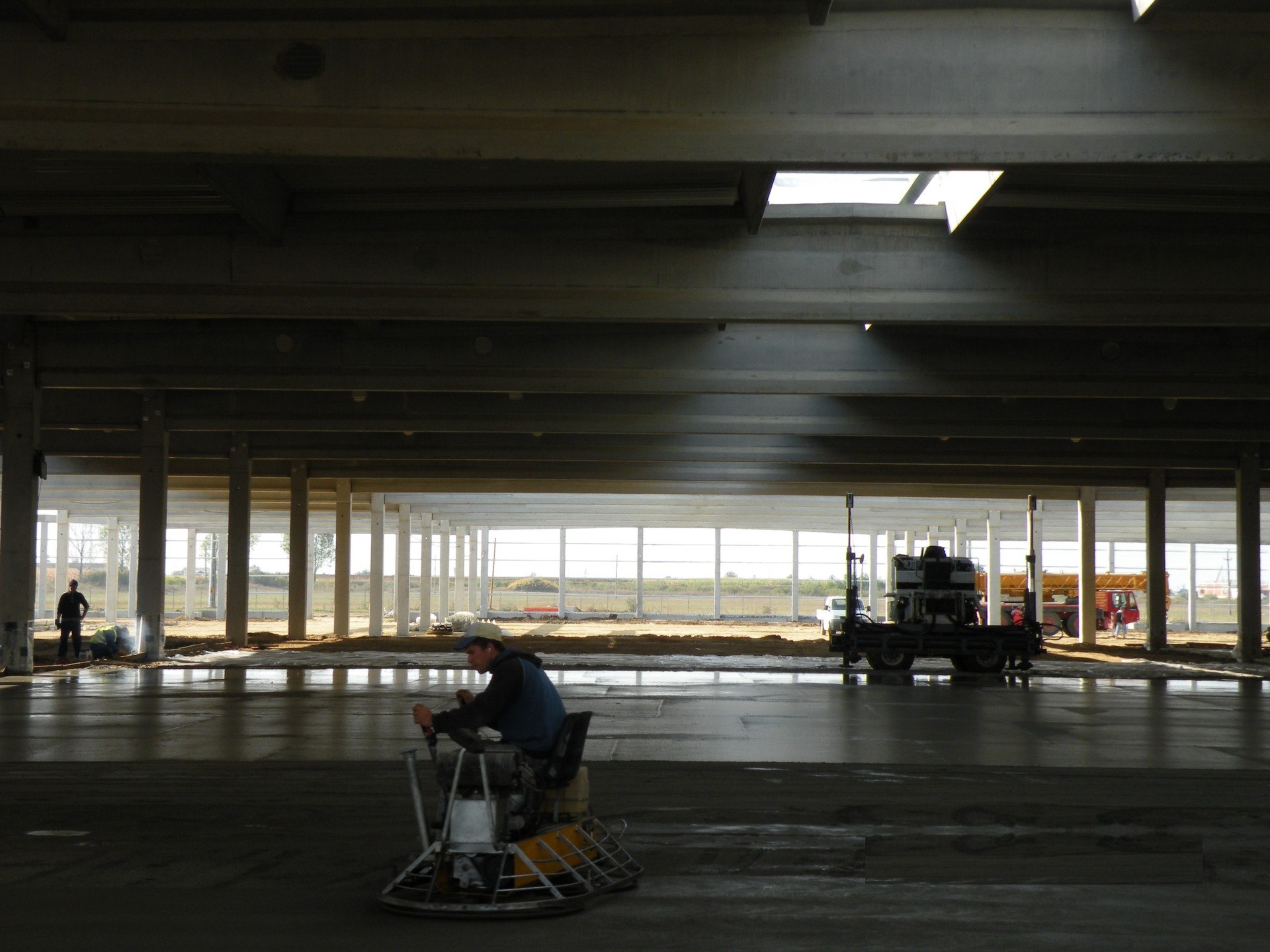

8. Pardoseala industrială
Pardoseala se toarnă după finalizarea și verificarea rețelelor îngropate, sub învelitoarea montată și, de preferință, cu închiderile perimetrale executate. Peste platforma compactată se execută stratul-suport, folia de separație și armarea din proiect. În jurul stâlpilor, al fundațiilor de utilaje și la contactul cu pereții se prevăd, înainte de betonare, rosturile de izolare (de separare) din proiect, cu bandă compresibilă care desolidarizează placa de elementele fixe. Urmează betonarea pe câmpuri de turnare, cu nivelare și finisare mecanică prin elicopterizare; unde proiectul prevede strat de uzură, întăritorul de suprafață se presară și se încorporează la elicopterizare. Între câmpurile de turnare rezultă rosturi de lucru, cu profilele de rost sau dornurile din proiect, care transmit încărcările de la o placă la alta, iar rosturile de contracție se taie după betonare, cât mai curând după ce betonul permite tăierea fără smulgerea agregatelor de pe margini. Imediat după finisare, betonul se tratează împotriva evaporării apei (peliculă antievaporantă sau folie), pe durata prevăzută în proiect, inclusiv într-o hală închisă; când hala e încă deschisă, curenții de aer și radiația solară accelerează evaporarea.
Ce se verifică: cotele și compactarea stratului-suport, continuitatea foliei, poziția armăturii și a benzii compresibile din rosturile de izolare, planeitatea și orizontalitatea pardoselii finite, în clasa de planeitate cerută de proiect (esențială pe culoarele de stivuitoare dintre rafturi înalte), începerea tratării imediat după finisare și momentul tăierii rosturilor de contracție.
Ce costă scump: betonul netratat pierde apa prea repede și fisurează din contracție plastică; cel cu rosturile tăiate prea târziu fisurează necontrolat, din contracția la uscare. Abaterile de planeitate se corectează doar prin șlefuire sau prin refacere.
9. Platformele exterioare și drumurile de incintă
Drumurile de incintă, parcările și platformele din fața rampelor de încărcare se execută după rețelele exterioare (canalizarea pluvială, alimentarea cu apă, cablurile), pentru a nu fi tăiate ulterior. Alcătuirea sistemului rutier (straturile de fundație, eventual stabilizate cu lianți sau separate de terenul natural cu geotextil) și îmbrăcămintea din beton de ciment, mixtură asfaltică sau pavele le stabilește proiectul, în funcție de traficul greu și de capacitatea portantă a terenului.
Ce se verifică: gradul de compactare al fiecărui strat și capacitatea portantă a patului, pantele transversale și longitudinale spre rigole și guri de scurgere, cotele la racordul cu rampele, cu ușile halei și cu ramele capacelor de cămin.
Ce costă scump: apa care băltește la rampe și îngheață iarna și sistemul rutier dimensionat pentru autoturisme, dar circulat de camioane, care se fisurează, face făgașe și trebuie refăcut.
10. Recepția
La finalizarea execuției, beneficiarul organizează recepția la terminarea lucrărilor: o comisie numită de el verifică execuția față de proiect, cu dirigintele de șantier și în prezența constructorului și a proiectantului, și consemnează în procesul-verbal de recepție remedierile necesare și termenele lor. Documentele întocmite pe parcurs (procesele-verbale de lucrări ascunse și de recepție pe faze, buletinele de încercări, certificatele de calitate ale materialelor, planurile conform execuției) intră în cartea tehnică a construcției. Urmează perioada de garanție, apoi recepția finală.
Ce se verifică: că fiecare lucrare ascunsă și fiecare fază de execuție au fost verificate și consemnate la timpul lor, că probele instalațiilor sunt efectuate și înregistrate și că planurile conform execuției corespund situației din teren.
Ce costă scump: documentele lipsă, pentru că fără ele nu se mai poate dovedi cum au fost executate fundațiile, umpluturile și rețelele de sub pardoseală atunci când apare un defect, iar investigarea cere sondaje și desfaceri.
Greșelile care se repetă de la o etapă la alta
- Ordinea inversată. Lucrările îngropate se execută și se verifică primele: rețelele înaintea pardoselii și a sistemului rutier.
- Apa lăsată pe amplasament. Pământul cu umiditate peste cea optimă nu mai atinge gradul de compactare, iar fundațiile nu se betonează pe teren înmuiat: stratul degradat se îndepărtează până la terenul bun de fundare, cu acordul geotehnicianului.
- Lucrările ascunse neconsemnate. Orice lucrare care urmează să fie acoperită se verifică și se consemnează în proces-verbal înainte de acoperire, cu dirigintele de șantier.
- Deciziile amânate. Costul unei modificări de temă crește cu fiecare fază executată, pentru că implică desfaceri și refaceri.
Cine execută
Cum lucrează Civila Invest la hale
Civila Invest este antreprenor general din Oradea, în construcții din 2001 (întâi ca Civila SRL), iar din 2012 prin Civila Invest SRL. La halele industriale executăm lucrările de construcții, de la terasamente, fundații și structura de rezistență la închideri, învelitori, pardoseli industriale și platforme exterioare. Ne poți contracta pentru execuția întregii hale sau doar pentru anumite categorii de lucrări.
Nu facem proiectare, expertiză tehnică, consultanță sau dirigenție de șantier: executăm conform proiectului întocmit de specialiștii aleși de tine.
Printre halele din portofoliu sunt fabrica Alu-Menziken de la Medieșu Aurit, centrul logistic KHD din Sibiu, trei fabrici pentru furnizori ai grupului Samsung și o fabrică de mase plastice și depozite de cereale în Bihor. Avem certificările ISO 9001:2015, ISO 14001:2015 și ISO 45001:2018, emise de NATCERT.
Întrebări frecvente
Ce întreabă de obicei cine construiește o hală
Care sunt etapele construcției unei hale industriale?
Realizarea unei hale industriale parcurge zece etape: pregătirea investiției (studiul geotehnic, proiectul și autorizația de construire), opt etape de execuție (organizarea de șantier; terasamentele și platforma; fundațiile; structura de rezistență; închiderile și învelitoarea; instalațiile; pardoseala industrială; platformele exterioare și drumurile de incintă) și recepția. Unele etape de execuție se desfășoară în paralel, dar succesiunea respectă o regulă fixă: lucrările îngropate se execută și se verifică înaintea celor care le acoperă.
Ce structură e mai bună pentru o hală: beton armat, prefabricată sau metalică?
Niciun sistem structural nu este superior în general: îl alege proiectantul, în funcție de destinația halei, deschideri, încărcări și termenul de execuție. Structura prefabricată din beton se montează rapid și se comportă bine la foc; structura metalică acoperă deschideri mari, dar cere protecție anticorozivă și, unde proiectul o prevede, protecție la foc; betonul armat monolit se potrivește geometriilor neregulate și corpurilor cu planșee. Civila Invest execută toate trei variantele, după proiect.
Cine face studiul geotehnic și proiectul halei?
Studiul geotehnic este întocmit de inginerul geotehnician, iar proiectul și detaliile de execuție, de proiectant; de regulă, amândoi sunt contractați direct de beneficiar. Civila Invest nu face proiectare, expertiză tehnică, consultanță sau dirigenție de șantier: execută hala conform proiectului și detaliilor de execuție întocmite de specialiștii aleși de beneficiar.
Ce greșeli costă cel mai scump la construcția unei hale?
Cele mai scumpe sunt defectele din lucrările ascunse: umpluturile care nu ating gradul de compactare cerut, rețelele omise sub pardoseală și paharele sau șuruburile de ancoraj ale fundațiilor executate în afara axului ori la altă cotă. Tasările și rețelele lipsă ies la iveală abia după punerea în funcțiune, iar remedierea înseamnă spargerea pardoselii sau oprirea producției; un pahar sau un ancoraj decalat peste toleranțele de montaj blochează montajul stâlpului și se corectează numai cu soluția proiectantului.
Vezi și
Servicii, lucrări și ghiduri înrudite
- ServiciuHale industrialeHale de producție, fabrici, depozite și centre logistice
- ServiciuTerasamente și platformeExcavații, compactări, stabilizări, drumuri de incintă
- ServiciuStructuri din beton armatMonolite, prefabricate, montaj oțel-beton și structuri metalice
- ServiciuPardoseli industrialePardoseli elicopterizate de înaltă planeitate
- Proiect · 2018Fabrica Alu-MenzikenMedieșu Aurit, jud. Satu Mare
- ProiecteIndustrie și agriculturăFabrică de mase plastice și depozite de cereale, în Bihor
- ZonăConstrucții în Oradea și BihorSediul nostru și cele mai multe lucrări
- GhidCum alegi o firmă de construcțiiCum compari ofertele pentru aceeași lucrare
